越南永新燃煤電廠一期BOT項目兩臺機組全面投入商業運行
越南永新燃煤電廠一期BOT項目兩臺機組全面投入商業運行

文章來源:中國南方電網有限責任公司 發布時間:2018-11-28

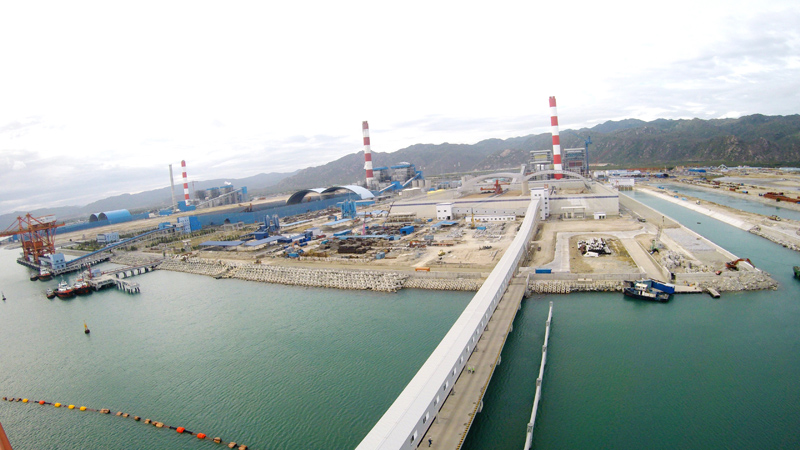

越南永新燃煤電廠一期BOT項目是中越兩國經貿合作的重點項目,也是貫徹落實國家“一帶一路”倡議和促進大湄公河次區域電力開發合作的重要項目。林丹丹 攝

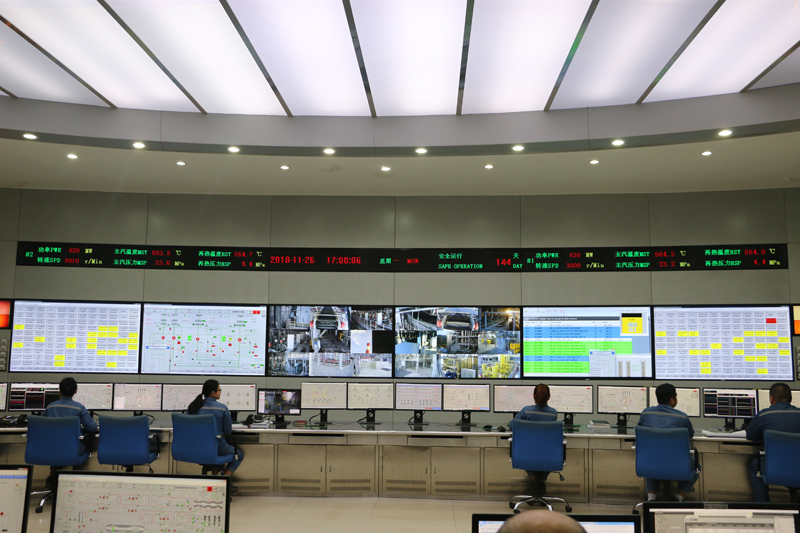

越南永新燃煤電廠一期BOT項目于2018年11月27日0時開始全面投入商業運行。
越南永新燃煤電廠一期BOT項目投入商業運行后,每年約80億千瓦時的發電量將有效緩解越南南部電力緊缺的局面,對推動越南的經濟發展有著積極作用。林丹丹 攝
2018年11月26日17時,由中國南方電網公司投建的越南永新燃煤電廠一期BOT項目(以下簡稱“項目”)順利完成兩臺機組性能試驗及初始可靠容量(IDC)測試,各項參數達到標準。IDC測試的完成標志著項目兩臺機組建設、安裝、調試全面完成,依據合同約定,項目于2018年11月27日0時開始全面投入商業運行。
越南永新項目是中越兩國經貿合作的重點項目,也是貫徹落實國家“一帶一路”倡議和促進大湄公河次區域電力開發合作的重要項目。該項目自2015年6月16日開工建設以來,建設者們克服氣候酷熱、習俗迥異等諸多困難,抓安全、保質量、創精品、促進度,在設計、建設中大量采用中國標準、應用中國先進的電力裝備技術,先后順利完成了廠用電受電、蒸汽吹管、機組整套啟動、發電機并網以及兩臺機組同時通過168小時可靠性試運行等關鍵節點,項目實際總工期比BOT合同要求提前半年多,創造了越南境內同類型機組建造速度最佳記錄。
據了解,該項目投入商業運行后,每年約80億千瓦時的發電量將有效緩解越南南部電力緊缺的局面,對推動越南的經濟發展有著積極作用。
在接下來的工作中,越南永新公司將加強生產運行管理,確保機組長周期穩定運行。
